最近,有赣州热心市民在问政平台留言,话说的很直白:赣州已经有了赣深高铁这样的大动

最近,有赣州热心市民在问政平台留言,话说的很直白:赣州已经有了赣深高铁这样的大动脉,可底下还有不少县连火车都没有,出行受限,盼着加快铁路建设,特别是带动全南等县的发展。
赣州市铁路建设发展中心的回复挺实在:目前赣州已建成铁路共7条,长赣高铁、瑞梅铁路正在加快推进,还有一批项目在做谋划研究,其中拟途经全南的高铁正在开展研究工作。
简单说,赣广高铁就是一条打算把赣州和广州直线拉通的高速铁路。2024年5月,广州市政府办公厅印发《广州市综合立体交通网规划(2023-2035年)》,把赣广高铁列为"京深港通道联络线"的重要组成部分。

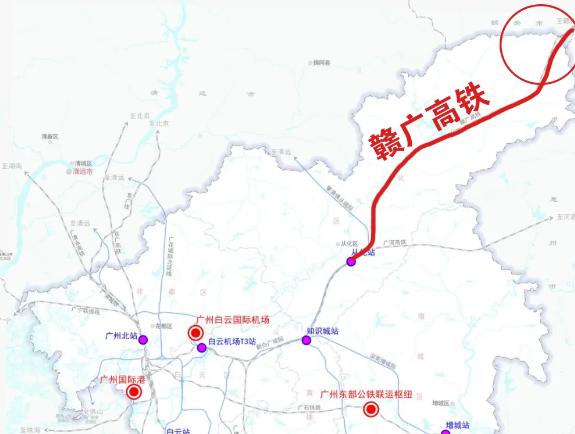

按照初步研究成果,线路从赣州西站出发,往南经过信丰、龙南、全南,进入广东后串起连平、新丰、龙门,最后到广州从化,接入武广高铁广州北站。
虽然赣广还在"争取"阶段,但赣州手里还有两张实打实的牌正在落地:
第一张是长赣高铁。这条线是国家"八纵八横"厦渝通道的重要组成部分,西起长沙,东到赣州,设计时速350公里。2025年11月首桩灌注,2026年8月赣州赣江铁路特大桥完成首节双壁钢围堰下放入水,标志性工程接连突破。计划2030年8月建成通车,到那时长沙到赣州将从现在的4小时缩到1.5小时。
第二张是瑞梅铁路。这是国家"十四五"重点工程,北起瑞金,经会昌、安远、寻乌进入广东梅州,设计时速160公里,为国Ⅰ级单线电气化客货共线铁路。
