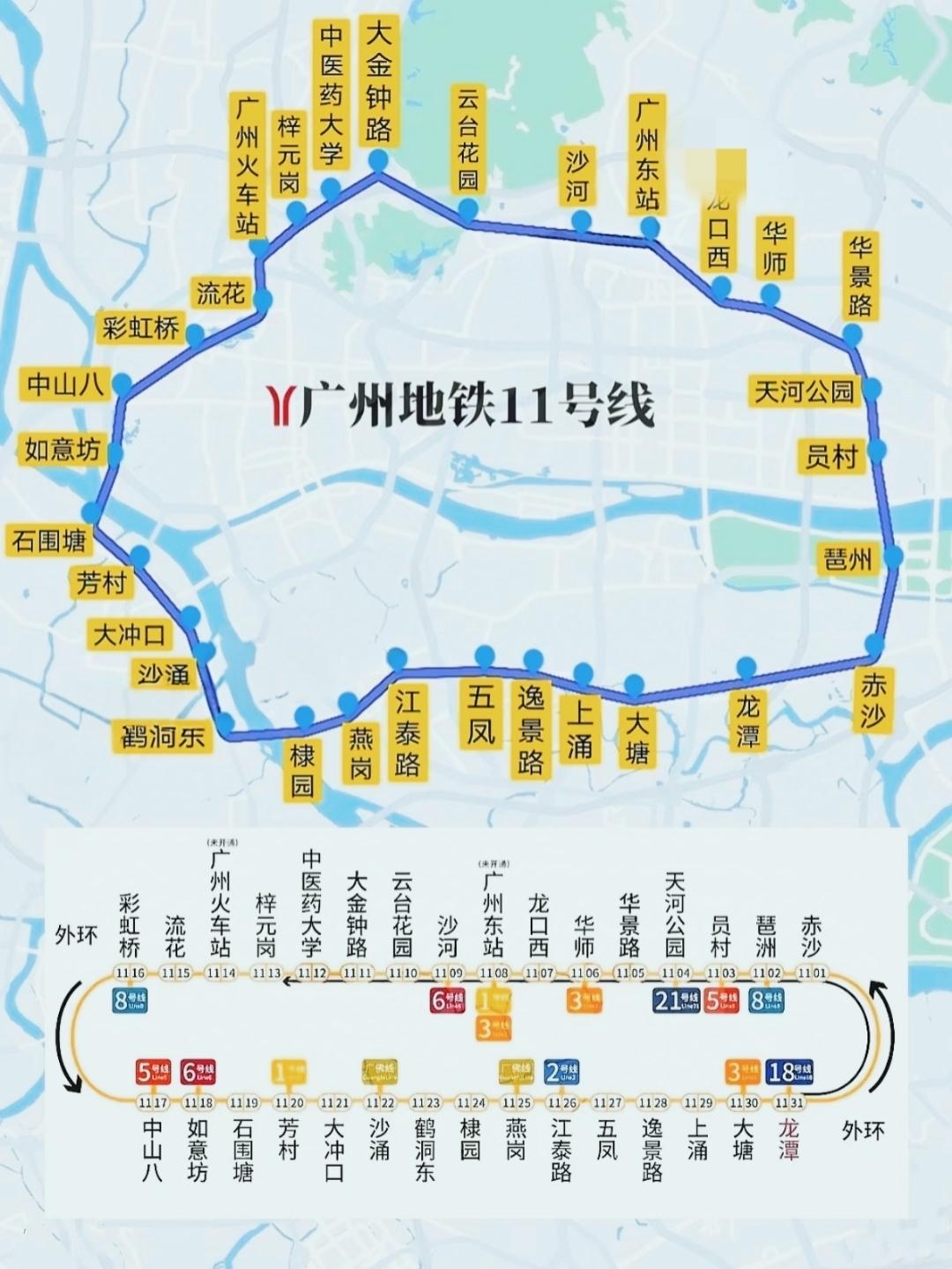

广州地铁十一号线有多难建?
广州地铁11号线的建设难度属于国内市中心地铁工程的“地狱级”水平,从2007年首次提出规划到2024年底正式开通,前后历时整整17年,建设过程中要突破多重极端复杂的施工挑战。
🚧 核心施工难点
极端复杂的地质与穿越任务:广州被称为“地质博物馆”,线路要3次穿越珠江、5次穿越城市公园、9次穿越运营铁路、12次下穿既有高架桥和已运营地铁隧道,施工精度要求极高。
超近距施工风险极高:海珠区赤沙站盾构段要穿越625米珠江主航道,盾构机距透水层最小净距仅15米;荔湾区如意坊站端头距珠江江岸仅23米,基坑北侧离周边居民楼最近只有6米,相当于在城市“心脏”位置做精细“微创手术”。
海量征拆与管线迁改:全线征借拆面积达115万平方米,需要迁改的各类管线多达6973条,在寸土寸金的广州市中心,协调难度和施工场地约束极强。
